При какой температуре можно заливать фундамент: разбираемся в нюансах, чтобы не совершить ошибок

Содержание

Бетонирование зимой

При какой температуре можно заливать фундамент: разбираемся в нюансах, чтобы не совершить ошибок

Так как низкая температура значительно снижает скорость твердения, а мороз губительно сказывается на конструкции в целом, значит бетон надо согреть. Причем необходимо обеспечить равномерный прогрев. Минимальная температура для заливки бетона должна быть выше +5С. Если температура внутри смеси будет больше температуры снаружи смеси, то это может привести к деформации конструкции и образованию трещин. Прогревают бетон до момента набора критической прочности. При отсутствии данных в проектной документации о значении критической прочности она должна быть не менее 70% от проектной прочности. Если установлены требования по показателям морозостойкости и водонепроницаемости, то критическая прочность должна быть не менее 85% от проектной.

При заливке бетона в минусовую температуру используют разные технологии прогрева бетона. Чаще всего применяют способы:

  • Термоса
  • Электронагрева
  • Паропрогрева

Метод термоса

Данный метод используется при массивных конструкциях. Он не требует дополнительного обогрева, но температура укладываемой смеси должна быть более +10С. Суть данного метода состоит в том, чтобы уложенная смесь, остывая, успела набрать критическую прочность. Химическая реакция твердения бетона является экзотермической, т.е. выделяется тепло. Поэтому, бетонная смесь подогревает сама себя. При отсутствии теплопотерь бетон может разогреться до температуры более 70С. Если опалубку и открытые поверхности защитить теплоизолирующим материалом, снизив таким образом теплопотери твердеющего бетона, вода не замерзнет и бетонная конструкция будет набирать прочность.

Для реализации метода термоса не требуется дополнительного оборудования, поэтому он является экономичным и простым.

Электронагрев бетонной смеси

При какой температуре можно заливать фундамент: разбираемся в нюансах, чтобы не совершить ошибок

Если в установленные сроки нельзя обеспечить набор критической прочности методом термоса, то прибегают к электронагреву. Разделяют три основных способа:

  • прогрев электродами
  • индукционный нагрев
  • использование электронагревательных приборов

Способ прогрева электродами заключается в следующем, в свежеуложенную смесь вводят электроды и подают на них ток. При протекании электрического тока электроды нагреваются и обогревают бетон. Следует отметить, что ток должен быть переменным, т.к. при постоянном токе происходит электролиз воды с выделением газа. Этот газ экранирует поверхность электродов, сопротивление тока возрастает и нагрев существенно снижается. Если в конструкции используется железная арматура, то её можно использовать в качестве одного из электродов

Важно обеспечить равномерность прогрева бетона, и осуществлять контроль температуры. Она не должна превышать 60С. Расход электроэнергии при данном способе варьируется в пределах 80 – 100 кВт*ч на 1 м3 бетона

Расход электроэнергии при данном способе варьируется в пределах 80 – 100 кВт*ч на 1 м3 бетона.

Индукционный прогрев используется редко, в силу сложности реализации. Он основан на принципе бесконтактного нагрева электропроводящих материалов токами высокой частоты. Вокруг стальной арматуры обматывают изолированный провод и пропускают через него ток. В результате появляется индукция и происходит нагрев арматуры.

Расход энергии при индукционном прогреве составляет 120 – 150 кВт*ч на 1 м3 бетона.

При какой температуре можно заливать фундамент: разбираемся в нюансах, чтобы не совершить ошибок

Ещё один из способов электронагрева бетона – это применение электронагревательных приборов. Существуют греющие маты, которые раскладываются на поверхности бетона и включаются в сеть. Так же можно соорудить над бетоном подобие палатки и уже внутри поставить электронагревательные приборы, например тепловую пушку. Но в данном случае необходимо позаботиться об удержании влаги в бетоне, не допустить преждевременного высыхания.

При температуре окружающего воздуха -20С расход электроэнергии, при данном методе, будет составлять 100 — 120 кВт*ч на 1 м3 бетона.

Паропрогрев бетона

Прогрев бетона паром является весьма эффективным и рекомендуется для тонкостенных конструкций. С внутренней стороны опалубки создаются каналы, через которые пропускают пар. Можно сделать двойную опалубку и пропускать пар между её стенками. Так же можно проложить трубы внутри бетона, и пропускать пар по ним. Бетон этим способом нагревают до 50 – 80С. Такая температура и благоприятная влажность ускоряет твердение бетона в несколько раз. Например, за двое суток, при данном методе, бетон набирает такую же прочность как при недельном твердении в нормальных условиях.

Но у этого метода есть существенный недостаток. Требуются внушительные затраты на его организацию.

Набор прочности бетоном

Бетон — это искусственный камень, который получают из раствора, приготовленного по особым пропорциям. Твердение смеси зависит от множества факторов, поэтому точного ответа, подходящего для всех случаев, на вопрос, сколько фундамент дома должен стоять после заливки, нет. Ответ индивидуален для определенных условий.

В среднем считается, что набор прочности занимает 28 дней, но это значение усредненное. Процесс зависит от следующих факторов:

  • какой тип цемента использовался при замешивании бетонного раствора;
  • соотношение цемента и воды в смеси;
  • температура окружающей среды во время твердения фундамента;
  • какая погода будет стоять после заливки (солнечная, пасмурная, ветреная);
  • насколько уплотнен бетонный раствор.

Каждый из этих факторов оказывает влияние. Весь процесс условно можно разделить на два этапа:

  • схватывание;
  • твердение.

Схватывание

Это период, в течение которого смесь для фундамента остается подвижной. Это значит, что весь процесс транспортировки, заливки и уплотнения должен уместиться в эти рамки. При доставке бетономешалками, время схватывания увеличивается за счет постоянного перемешивания. Если раствор находится в миксере слишком долго, происходят изменения, которые плохо скажутся на качестве готовой конструкции. Период схватывания обратно пропорционален температуре окружающей среды.

Температура окружающей среды, ᵒС Начало схватывания (считая от момента замешивания смеси), ч Окончание схватывания, ч
6-10 15-20
20 2 3
30 1 1,5-2

Оптимальной температурой является 20ᵒС. Быстрое схватывание при высоких температурах может отрицательно повлиять на качество фундамента дома после заливки.

Твердение

Второй этап набора прочности — твердение. Если время первого этапа диктует условия для выполнения работ ,то сколько займет твердение, влияет на возможность продолжения строительства и перехода к возведению «коробки» здания. Ниже в таблице приведены значения «выдержки» фундамента после заливки в зависимости от температуры. За 100% набора прочности на сжатие принимается значение, которое будет получено при температуре 20ᵒС, если дать фундаменту выстояться 28 суток. Приведены значения для материала марок М200-300 ( класс B 15 — B 22,5) изготовленных на портландцементе марок М400-500.

Среднесуточная температура воздуха, ᵒС Срок твердения, сут.
1 2 3 5 7 14 28
-3 3% 6% 8% 12% 15% 20% 25%
5% 12% 18% 28% 35% 50% 65%
+5 9% 19% 27% 38% 48% 62% 77%
+10 12% 25% 37% 50% 58% 72% 85%
+20 23% 40% 50% 65% 75% 90% 98%
+30 35% 55% 65% 80% 90% 98%

Из таблицы видно, что особенно сильно замедляют процесс отрицательные температуры.

При какой температуре можно заливать фундамент: разбираемся в нюансах, чтобы не совершить ошибок

График набора прочности бетона в зависимости от температуры.

Распалубочная прочность бетона определяется СП «Несущие и ограждающие конструкции» и составляет 70% от марочной (безопасный срок начала работ). Это значит, что снимать опалубку после заливки фундамента дома надо не менее чем через 7 суток для среднесуточной температуры +20ᵒС или не менее чем через 14 суток для +10ᵒС. При соответствующем обосновании можно выдержать время до достижения лишь 50% марочной прочности на сжатие (нормативно-безопасный срок начала работ) перед снятием опалубки. При самостоятельном возведении также рекомендуется ознакомиться с «Руководством по производству бетонных работ в зимних условиях, районах Дальнего Востока, Сибири и Крайнего Севера».

Время набора прочности фундаментом также зависит от типа портландцемента для изготовления смеси. Существует три типа:

  • быстротвердеющий;
  • нормальнотвердеющий;
  • медленнотвердеющий.

В таблице представлены значения прочности на сжатие для бетонов на различных вяжущих в зависимости от температуры воздуха. Все величины, так же как и в предыдущей таблице, в процентном отношении от прочности при температуре 20ᵒС, если дать монолиту выстояться 28 суток.

Среднесуточная температура, ᵒС Время набора прочности, сут.
1 2 3 7 14 28
На быстротвердеющем портландцементе
5 16% 22% 26% 33% 38% 45%
10 26% 37% 43% 54% 61% 71%
20 42% 58% 66% 82% 92% 98%
На нормальнотвердеющем портландцементе
5 12% 19% 23% 31% 37% 43%
10 21% 32% 38% 51% 60% 70%
20 34% 50% 60% 78% 90% 98%
На медленнотвердеющем портландцементе
5 6% 12% 17% 27% 34% 41%
10 11% 21% 28% 44% 56% 67%
20 19% 34% 45% 68% 85% 98%

Точно так же опалубку снимают при наборе 70% от марочной прочности на сжатие (50% при особых условиях).

Бетонирование в условиях сухого жаркого климата

При какой температуре можно заливать фундамент: разбираемся в нюансах, чтобы не совершить ошибок

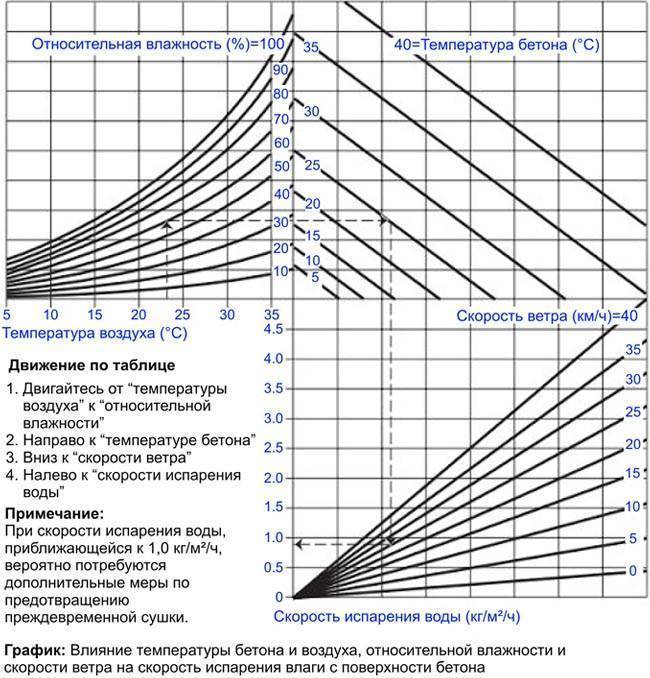

Наряду с холодом бетон боится жары. Если температура окружающего воздуха превышает 35С и влажность менее 50%, то это способствует повышенному испарению воды из бетонной смеси. В результате водноцементный баланс нарушается и процесс гидратации замедляется или вовсе прекращается. Поэтому необходимо применять определённые меры по защите смеси от потери влаги. Можно понизить температуру свежеприготовленной смеси, если использовать охлаждённую воду, либо разбавить воду льдом. Этот нехитрый способ позволит избежать значительной потери воды при укладке смеси. Но через некоторое время смесь нагреется, поэтому следует позаботиться о дальнейшей герметичности конструкции. Опалубка должна быть герметичной, чтобы избежать потерь влаги через трещины. Впитывающую поверхность опалубки необходимо обработать специальным составом, ограничивающим сцепку с бетоном и поглощение влаги из него.

Необходимо оградить твердеющий бетон от воздействия прямых солнечных лучей. Для этого поверхность бетона укрывают мешковиной или брезентом. Через каждые 3 — 4 часа необходимо производить смачивание поверхности. Причём период увлажнения может достигать 28 суток, т.е. до полного набора прочности.

Одним из способов защиты при дефиците воды является возведение над поверхностью бетонной конструкции воздухонепроницаемого колпака из плёнки ПВХ толщиной не менее 0,2 мм.

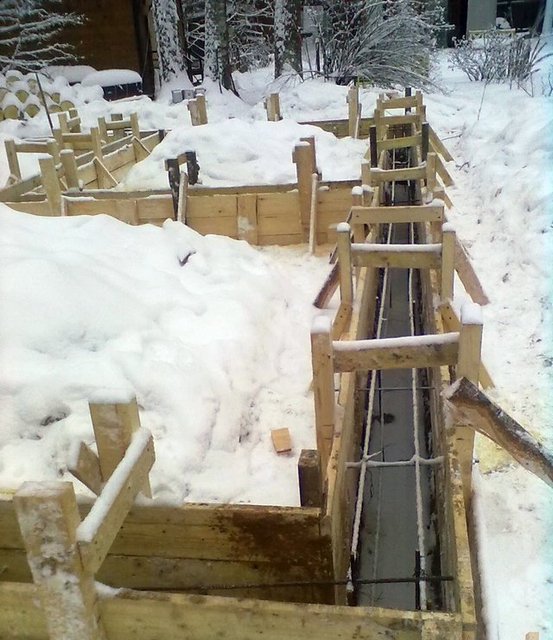

Укладка бетона при низких температурах

Во время заливки фундамента зимой скорость процесса гидратации снижается, и бетон не успевает затвердеть. На его поверхности вода замерзает сразу, во внутренних слоях затвердевание продолжается какое-то время, пока вся смесь не остынет. Замерзшая вода расширяется, разрывая структурные связи бетона. Тем не менее, строительные работы можно вести и зимой, применяя для ускорения гидратации различные способы:

  • введение в бетонный раствор смеси реагентов;
  • прогрев элементов бетона;
  • установку обогревателей для утепления фундамента после заливки.

При какой температуре можно заливать фундамент: разбираемся в нюансах, чтобы не совершить ошибокСроки отвердения бетона при разных температурах

Противоморозные добавки

Применение химических добавок обходится гораздо дешевле, чем обогрев бетонной конструкции, требующий большого расхода электроэнергии. Однако добавление присадок требует точного соблюдения дозировок, поэтому не стоит готовить такие растворы самостоятельно. Существует несколько групп химических реагентов, которые отличаются способом воздействия на раствор бетона:

При какой температуре можно заливать фундамент: разбираемся в нюансах, чтобы не совершить ошибокПротивоморозная добавка в бетон — характеристика

  • в качестве присадок используются вещества, препятствующие замерзанию воды во время реакции гидратации;
  • антифризные добавки ускоряют процесс гидратации и дальнейшего набора прочности;
  • реагенты, повышающие количество выделяющейся теплоты, за счет чего раствор быстрее схватывается.

В качестве самых распространенных добавок при заливке бетона зимой используются углекислые, азотистокислые и хлористые соли натрия и калия в чистом виде или в разнообразных комбинациях.

Обогрев фундамента

На крупных строительных объектах, где есть возможность использования мощных трансформаторов, химические добавки дополняются электрообогревом бетонного раствора. Обогрев выполняется двумя способами.

Первый способ. Вся поверхность фундамента укрывается пленочным навесом, закрепленным на деревянном каркасе. Внутри навеса устанавливаются тепловые пушки, работающие на газе или электричестве. Они поддерживают необходимый тепловой режим до застывания раствора.

При какой температуре можно заливать фундамент: разбираемся в нюансах, чтобы не совершить ошибокОбогрев фундамента зимой

Второй способ. Перед началом укладки бетона каркас из арматуры, обматывают кабелем или спиралями, которые после заливки подключают к электросети. Нагретый кабель, отдавая тепло бетону, поддерживает необходимый для гидратации температурный режим.

При какой температуре можно заливать фундамент: разбираемся в нюансах, чтобы не совершить ошибокЭлектродный обогрев зимнего фундамента

Несъемная ЭППС-опалубка решает проблему утепления лишь отчасти

Пенополистирол с фундамента не снимают, а после затвердевания бетона поверхность затягивается армирующей сеткой-серпянкой, штукатурится и гидроизолируется.

Однако, такой подход лишь уменьшит негативное влияние отрицательных температур при созревании бетона, но не снимет проблему полностью.

В любом случае для надежного схватывания залитого фундамента при минусовых температурах, сверху он обязательно закрывается плотной полиэтиленовой пленкой. Для этого возводят над ним временное сооружения из дерева или арматурных прутьев, которое также затягивают полиэтиленом. В получившемся закрытом помещении, внешне напоминающим парник, поддерживают необходимую для качественного застывания температуру с помощью тепловых пушек. Понятно, что и это потребует очень существенным материальных затрат.

Как можно убедиться, даже с экономической точки зрения проведение работ по заливке фундамента в зимнее время вызывает большие опасения. Поэтому прежде чем начинать такую работу во время холодов, нужно очень тщательно взвесить все финансовые риски и оправданность подобной спешки.

Видео: работы по «зимней» укладке бетона в фундамент

Являются ли «панацеей» противоморозные добавки?

Бытует весьма распространённое мнение, что проблему зимней заливки бетонного фундамента вполне можно решить использованием специальных соляных присадок в подготавливаемый раствор. Если судить по многочисленной рекламе, то стоит добавить этот компонент при замешивании, а дальше все пойдет своим чередом С этим стоит разобраться поподробнее.

Видео: один из вариантов противоморозной добавки в бетон

Прежде всего, необходимо уяснить, как, собственно, происходит процесс твердения и созревания бетонного камня.

Когда раствор залит в опалубку, он проходит до готовности через две стадии — это схватывание и отвердевание.

  • Схватывается залитый бетон в течение 24 ÷ 30 часов. За это время жидкая консистенция переходит в твердое состояние, однако, она еще не имеет достаточной прочности. Именно в этот период начинают формироваться кристаллические связи, происходит связывание свободной воды и цементных составляющих раствора.
  • Далее начинается второй этап — это окончательное отвердение, созревание и упрочнение бетонной конструкции — он проходит в течение намного более длительного срока. Этот период зависит от нескольких факторов, таких, как марка приготовленного раствора, уровень влажности и температурный режим, а также наличие специальных упрочнительных добавок.

Как говорилось выше, оптимальная температура для химических реакций обоих процессов варьируется от 15 до 25 градусов. Чем выше она в этом диапазоне, тем быстрее пройдет окончательная кристаллизация, переход воды в гелеобразное состояние. Но даже в оптимальных условиях о готовности фундамента можно говорить не ранее, чем через 4 недели – основа полностью готова для возведения стен.

Опасность отрицательных температур кроется в нескольких причинах:

  • Во-первых, расширение замерзшей несвязанной цементом воды вызывает внутренне давление на пористую структуру бетона, что приводит к его разрушению. Особенно это становится заметным после повышения температуры до положительных отметок – такой бетон по прочности ни идет ни в какое сравнение с «нормальным».
  • Во-вторых, сам по себе сложный химический процесс гидратации цемента требует определенного температурного режима. Уже при температуре ниже +5° С активность этих процессов снижается до критических отметок, и чем холоднее, тем более вялотекущим будет созревание бетона. И даже в этом случае такой «прерывистый» процесс существенно ухудшает качество готовой бетонной конструкции.
Популярные статьи  Как починить кран, если он капает — причины протечки и проверенные способы

Процесс набора прочности бетонных конструкций

Чтобы ответить на вопрос: «При какой температуре можно заливать бетон?», необходимо понять, что происходит с бетоном во время твердения. После приготовления бетонной смеси в ней начинает происходить химическая реакция между водой и цементом. Этот процесс называют гидратацией цемента, которая проходит две стадии:

  • схватывание
  • твердение

При схватывании в реакции участвуют алюминаты (С3А). В результате образуются иглообразные кристаллы, которые связываются между собой. Спустя 6 — 10 часов из этих кристаллов образуется подобие скелета.

С этого момента начинается твердение бетона. Здесь уже вступают в реакцию с водой клинкерные минералы (C3S и C2S) и начинает формироваться силикатная структура. В результате этой реакции образуются мелкие кристаллы, которые объединяются в мелкопористую структуру, что по сути и является бетоном.

Аргументы касательно заливки основания постройки зимой

Заливать бетон в холодное время года не запрещается, однако эту задачу потребуется выполнять не совсем традиционно.

Особенности выполнения задачи зимой

Единственный способ не допустить оледенения и разрушения фундамента, залитого зимой, – это воспользоваться подогретым бетоном. Температура компонентов раствора должна составлять 30˚C. А воду рекомендуется подогреть до 70°С.

При какой температуре можно заливать фундамент: разбираемся в нюансах, чтобы не совершить ошибок

В бетон, который готовят для заливки в холод, нужно добавлять горячую воду

Чтобы приготовить цементный раствор зимой, сначала полагается ввести горячую воду в зернистый наполнитель. После этого в жидкий состав можно засыпать цемент.

Способы залить бетон без прогрева

Самое простое решение застраховаться от порчи бетона, залитого зимой, заключается в выборе сухого цемента более высокой марки. Также избежать негативных последствий можно за счёт добавки в раствор большего количества главного компонента.

При какой температуре можно заливать фундамент: разбираемся в нюансах, чтобы не совершить ошибок

Для приготовления бетона, который будет залит в холодное время года, лучше использовать цемент марки М-400 или М-500

Другой способ решить проблему — сделать жидкий бетон не только из обычных компонентов. С помощью различных добавок и пластификаторов можно придать цементу особые свойства. Например, они могут превратить бетон в состав, который затвердевает гораздо быстрее, чем нужно. Эти добавки принято вводить в воду, а затем уже в цемент.

Таблица: добавки для ускорения затвердения бетона

Добавка Описание
Карбонат калия Кристаллический порошок белого цвета, который делает структуру бетона крупнопористой. Рекомендуемое количество добавки — до 5 % от массы цемента
Хлорид кальция Белый кристаллический порошок или водный раствор. При длительном нахождении на воздухе порошкообразное вещество расплывается
Нитрат кальция Бесцветные кристаллы, которые хорошо растворяются в жидкости
Сульфат натрия Бесцветные кристаллы, при нагревании разлагающиеся с выделением кислорода
Алюминат натрия Водный раствор. Дозировка — 3 % от массы цемента
Негашёная известь (оксид кальция) Кристаллическое вещество. Дозировка — 2 % от массы цемента. Средство агрессивно по отношению к арматуре из стали

Причины повреждения фундамента

Не каждый при строительстве понимает, что качество заливаемого фундамента, зависит лишь от него. Чаще всего основание здания имеет вид многослойной структуры, составляющие компоненты которой, обладают различными параметрами, и по-разному реагируют на повышенную влажность среды. Поэтому немаловажным становится соблюдение правильной укладки каждого слоя, в соответствии с предусмотренными технологиями. Во время этого также будет необходимо учитывать погодные условия.

Дождь не станет помехой в приготовлении траншей под ленточный фундамент или котлована под плиточную конструкцию. Главное, чтобы земля от продолжительных ливней не перенасытилась водой. Влага легко просачивается через, насыпаемые к центру основания щебень, а также песок, и потому если в почве нет пластов глины, способных задерживать воду в достаточных объемах, строительным работам ничто не может угрожать.

Весьма спорным можно назвать утверждение, что фундамент кладется лишь в ясную и достаточно мягкую погоду. Разобравшись в тонкостях затвердевания цементной смеси, являющейся главным компонентом бетонного раствора, можно увидеть, что наиболее подходящими для этого условиями, является воздух, прогретый до 17-19 градусов и влажностью не менее 75%. Из-за чего несильный дождь или промозглая погода никак не повлияют на крепкость и надежность нового фундамента, более того затвердевание бетонного раствора будет протекать наилучшим образом.

При какой температуре можно заливать фундамент: разбираемся в нюансах, чтобы не совершить ошибок
Причины повреждения фундамента

Конечно, это не отменяет того, что именно чрезмерная степень влажности является причинной повреждения и даже разрушения бетона. Это в первую очередь, может привести к вымыванию бетонной смеси, оголив тем самым арматурный каркас. Также избыточная влага, не успевшая присоединиться к цементному раствору до прихода холодов, может повлиять на параметры прочности бетона из-за своего замерзания. Поэтому не рекомендуется проводить заливку фундамента при отрицательных температурах, так как возможен риск промерзания бетонного раствора.

Наиболее благоприятным временем для проведения таких работ, является осенний период. Когда наступают оптимальные условия для заливки основания здания. Но следует помнить, что в это время существует вероятность прихода ранних морозов, вследствие чего нарушаются процессы затвердевания бетона. На помощь приходят различные добавки, не позволяющие воде замерзать. При этом она успевает вступить в реакцию с цементом, давая бетону возможность приобрести нужную степень прочности.

Зимнее бетонирование

Основными сложностями заливки ж/б конструкций в мороз являются замедление схватывания, прочностного набора. При 0 градусов процессы гидратации в наружном слое прекращаются, внутри конструкции длятся еще некоторое время за счет аккумулированного тепла химических реакций. Не отреагировавшая с вышеуказанными компонентами цемента вода остается внутри, увеличивается в объеме на 9% минимум, разрывает структуру бетона.

При какой температуре можно заливать фундамент: разбираемся в нюансах, чтобы не совершить ошибок

Поэтому при зимнем бетонировании применяют специальные технологии:

  • прогрев компонентов бетона + обогрев опалубки
  • укладка внутри ленточного, плитного фундамента греющего кабеля
  • пропускание сквозь арматурные каркасы электротока для их нагрева
  • установка ИК обогревателей вокруг конструкции в первые три дня
  • метод термоса или теплушки (укрывание периметра пленочным материалом, нагнетание температуры внутри импровизированной теплицы тепловыми пушками)
  • введением антиморозных реагентов, ускоряющих процессы гидратации либо снижающих температуру замерзания воды

Внимание: Любая из указанных технологий гарантирует резкое увеличение бюджета строительства. Поэтому индивидуальными застройщиками практически не используются приведенные методики

Еще одним способом при отрицательных температурах является снижение водоцементного соотношения смеси. Однако требуется точная дозировка компонентов, практически не достижимая в домашних условиях. Используются быстротвердеющие портландные цементы с литерой R в маркировке. Технология приготовления смеси выглядит следующим образом:

  • часть воды (обычно 2/3) нагревается до 70 градусов
  • смешивается со щебнем, песком
  • после нескольких вращений барабана подается цемент, остаток жидкости

Замес происходит вдвое дольше (от 2 минут), время виброуплотнения так же повышается в полтора раза. При укладке смеси необходимо удалить из опалубки лед, желательно прогреть подстилающий слой, подбетонку. Полимерными пленками укрывается поверхность фундамента, чтобы сохранить выделяющееся тепло, как можно дольше.

Внимание: Не рекомендуется заливка фундамента при неблагоприятном прогнозе на ближайшие 3 недели. Если температура воздуха может снизиться за это время ниже + 5 градусов, придется обогревать конструкцию

Процесс твердения бетона и его характеристики

После заливки фундамента бетон проходит две стадии: схватывания и твердения. Время схватывания не превышает суток, на этой фазе бетонный раствор переходит из жидкой фазы в твердую. Но прочность его при этом еще не высока. После схватывания начинается процесс твердения, он длится значительно дольше и определяется многими факторами: маркой бетона, его составом, наличием добавок, температурным и влажностным режимом.

Оптимальными условиями для схватывания и твердения обычного бетона считают диапазон температур от 3° до 25°С. При этом скорость процесса имеет прямую зависимость от температуры – чем теплее, тем быстрее происходит схватывание бетона и набор прочности, также она повышается с увеличением марки бетона.

Марка бетона – это характеристика его прочности на сжатие после выдержки в нормальных условиях в течение 28 суток. То есть, по истечении четырех недель бетон любой марки приобретает свою проектную прочность, после чего его твердение продолжается в течение нескольких лет с крайне малой скоростью.

Существует еще одна характеристика бетона – критическая прочность. Она выражается в процентах от проектной и означает ту степень твердения, при которой воздействие низких температур не влечет за собой необратимых изменений структуры бетона и процессов твердения. Доля разных марок этот показатель разный, его значения приведены в таблице.

Таблица между критической прочности в зависимости от марки бетона

Скорость твердения бетона изменяется во времени нелинейно и зависит от температуры. Ее можно определить по графикам, приведенным на рисунке. Графики построены для различных температур окружающей среды, при этом необходимо учитывать суточные колебания и брать наименьшее значение температуры. Температура бетона выше 35°С достигается с помощью нагрева залитого раствора.

Набранная прочность бетона в зависимости от времени выдерживания в часах

При снижении температуры ниже 3°С начинается фазовое преобразование воды в лед, при этом структура не отвердевшего бетона нарушается, появляются микротрещины, которые впоследствии приведут к его разрушению.

Понижение температуры ниже нулевой отметки приводит к полной остановке процесса гидратации цемента, процесс твердения полностью останавливается. После повышения температуры и оттаивания процесс может возобновиться, но обратного восстановления разрушенных связей уже не произойдет. Однако если бетон достиг критической прочности, понижение температуры не вызовет в нем необратимых изменений, и после оттаивания процесс твердения возобновится.

Как заморозки влияют на твердение бетона

При какой температуре можно заливать фундамент: разбираемся в нюансах, чтобы не совершить ошибокПогода, безусловно, влияет на процесс набирания прочности бетоном. Но при правильном подходе к работе основание здания будет даже прочнее, чем в любое другое время года. В противном случае весной вместо продолжения строительства придется утилизировать испорченный фундамент. Особенности устройства подземной конструкции здания осенью определяются действием следующих факторов:

  • оптимальный температурный режим – это 15-25 градусов. При отсутствии сильных заморозков твердение бетона осенью происходит медленно, но лучше, чем летом или зимой;
  • уровень влажности, на который положительно влияет сырой воздух и почва. При оптимальной влажности бетон не пересыхает;
  • дожди, которые могут уменьшить содержание в растворе цементного молочка;
  • повышение уровня грунтовых вод из-за осадков, что грозит затоплением траншей и котлована и, следовательно, прекращением работ.

Оптимальным временем, чтобы можно было заливать фундамент, является начало осени, когда спала жара, но еще не начались заморозки или проливные дожди. Требуется, чтобы в течение 28 дней держалась такая погода, потому что именно такой срок необходим для набора бетоном проектной прочности. Дождь и грунтовые воды могут повлиять на подземную конструкцию сооружений только в первые двое суток, так как потом происходит схватывание раствора, и осадки на него мало влияют. Кроме того, влага начинает оказывать положительное воздействие, не давая цементному раствору иссохнуть.

Чтобы защитить подземную часть здания от заморозков, требуется соблюдать более сложные условия и быть готовыми к увеличению необходимых затрат. Ведь если бетон замерзнет, прочность основания постройки снизится до такой степени, что она может полностью разрушиться. Еще один недостаток – это увеличение стоимости нулевого цикла работ, то есть рытья траншей и котлованов. Мерзлая земля трудно поддается воздействию лопаты, а поэтому потребуется спецтехника.

Для экономии средств и времени можно заливать фундамент до начала заморозков. Самый подходящий месяц – сентябрь, когда можно обойтись обычными процедурами. Но если работы все же затянулись, придется использовать различные технологии, используемые для заливки бетонной смеси при отрицательной температуре.

  1. Укрываем фундамент. Самый экономный и в то же время ненадежный метод. Для защиты подземной конструкции здания необходимо просто накрыть ее теплоизоляционным материалом, который сохранит тепло, выделяемое почвой и цементом в процессе твердения. В качестве утеплителя можно использовать опилки, минвату или при наличии средств арендовать укрытие. Способ сплошного покрытия основания строящегося здания подходит только при незначительном снижении температурного показателя, но с помощью него все же можно выиграть несколько недель.
  2. Специальные добавки. Для нормального процесса набирания прочности в бетон добавляют специальные компоненты. Они называются пластификаторами и позволяют заливать бетонную смесь при -10 градусах. Но есть и такие, которые снижают температурный показатель до -20 градусов. Нетрудно догадаться, что стоимость их будет, конечно, выше. Недостатком метода является то, что его можно применять только в совокупности с другими технологиями.
  3. Подогреваем бетонную смесь. Довольно затратный и хлопотный способ. При подогреве конструкции необходимо рассчитать мощность кабелей, укладываемых на фундамент, и оптимальный температурный режим, так как раствор не должен перегреваться. Специалисты советуют не осуществлять такую процедуру самостоятельно, потому как очень большая вероятность все испортить.
  4. Сооружаем термоопалубку. Так же, как и предыдущий этот метод сложен в самостоятельном исполнении. Как правило, такую опалубку используют только строительные фирмы в суровых условиях работы или невозможности их отсрочки до наступления весеннего периода.
  5. Просушиваем бетон. Чтобы заливать бетон осенью, необходимо также избегать и сырости. Проблема избыточной влаги решается помещением под тент тепловой пушки. Она испаряет влагу за счет того, что наполняет пространство под тентом теплым воздухом. Высушить подземную конструкцию сооружения можно в любой мороз.

Выводы и рекомендации

Невзирая на технологии, позволяющие вести бетонные работы на морозе, лучше перенести закладку фундамента на весну, если есть такая возможность. В противном случае учтите следующие рекомендации:

  1. Не закладывайте фундаментную плиту на грунте, успевшем промерзнуть, такая затея обречена на неудачу. Необходимо снять весь слой замерзшей почвы.
  2. Заливка должна производиться быстро и качественно, так что кустарные способы здесь не годятся. Нужна доставка материала с завода и укладка бетононасосом с уплотнением вибраторами.
  3. Ленточное основание, заливаемое в земле без опалубки, нужно подогревать только кабелем (либо ТЭНами из нихрома), а в бетон добавлять присадки. Наружный обдув горячим воздухом не прогреет подземную часть конструкции.
  4. Как и в летнее время, бетонному монолиту противопоказано пересыхание, поэтому его нужно смачивать водой.

С экономической точки зрения, зимнее строительство равнозначно летнему, но сильнее растянуто во времени из-за погодных условий. Причина – в сезонном удешевлении материалов и расценок на услуги строительных компаний, о чем подробно рассказывается в видеоролике:

Оцените статью
